自治区人民检察院地下人防工程项目是公司建立以来条约额最大的地下人防工程项目。业主方因特殊原因将项目工期由原来的260日历天压缩到120日历天,工期紧,任务重,为了公司的荣誉,二分公司在承接施工任务后,抽调精干力量组建施工步队,加班加点抢工期,历时四月,最终保质保量的完成了任务,赢得了业主的赞许,同时也积累了名贵的施工经验。
组织精干团队保生产。承接施工任务后,公司领导经常亲临一线指导事情,生产处、质安处有关领导在项目前期计划、项目报建、技术指导等方面给予了大力支持;分公司委派副经理黄日晖卖力与业主自治区人民检察院的事情相同以及项目治理团队的组建任务,项目部成员是从各项目抽调的精干力量,同时分公司还调动了内部一切资源支援该项目,积极做好前期准备事情。
项目部多举措确保任务完成。为了公司的荣誉,项目部员工全力以赴,毫无怨言,接纳了多项包管步伐:一是为了项目能准时完工,对项目治理人员进行细化分工协作,专项专人专管。除了暴雨天气,项目基本上是24小时施工,治理人员及项目领导轮流值班,监督现场施工情况,争分夺秒;二是每日召开项目生产例会,由各相应治理人员汇报事情事情完成情况及第二天的事情计划安排,精确管控生产事情;三是聘请实力强、能打硬仗的劳务施工队组,虽然劳务用度高于市场价格的30%,同时在事情和生活中增强对农民工兄弟的体贴,赢得了农民工兄弟对我们事情的大力支持,包管了生产事情;四是积极做好与甲方、监理相同事情,各项事情均提前知会,积极主动的态度获得了甲方、监理等方面的肯定,在配合项目部对四周居民的安慰事情、协调门路占用等事情上给予了大力的支持。
迎难而上克服种种施工困难。施工期间,项目部经历了种种考验,克服了种种困难。一是现场条件限制了质料不可大批量进场,为此,项目部作出了精准的质料计划,具体到哪天使用几大批的质料,确保质料的实时供应;二是尽全力满足业主要求,项目于2015年10月25日封顶,但随后接到区检察院紧急通知,要求11月23日前完成人防地下室的回填、防水及园林绿化的施工任务,原本各人指望可以休息一两天,接到通知后,项目部全体毫无怨言,全力以赴投入生产,于11月22日准时完成任务;三是克服卑劣天气影响,8月期间降雨量相对富厚,其时正是挖土外运期间,暴雨天气大大阻碍了现场施工,影响了施工进度,为了克服困难,项目部24小时监控雨情,同时适当的增加作业机械和车辆,准确掌握恰其时机,实时外运泥土,包管下一道工序施工。
历练120天积累名贵施工经验。经过120天的历练,项目部成为了一支治理科学、经验富厚、敢打硬仗的步队,他们制定了人员治理制度,事情安排科学合理,人员调理科学有序;做到了工期事前控制,提前做好施工工期安排;做到了质量事中控制,各卖力分项工程的治理人员监督相应施工任务,确保质量切合要求;做到了确保施工进度质量的同时确保宁静文明施工,营造了文明施工的企业良好形象。

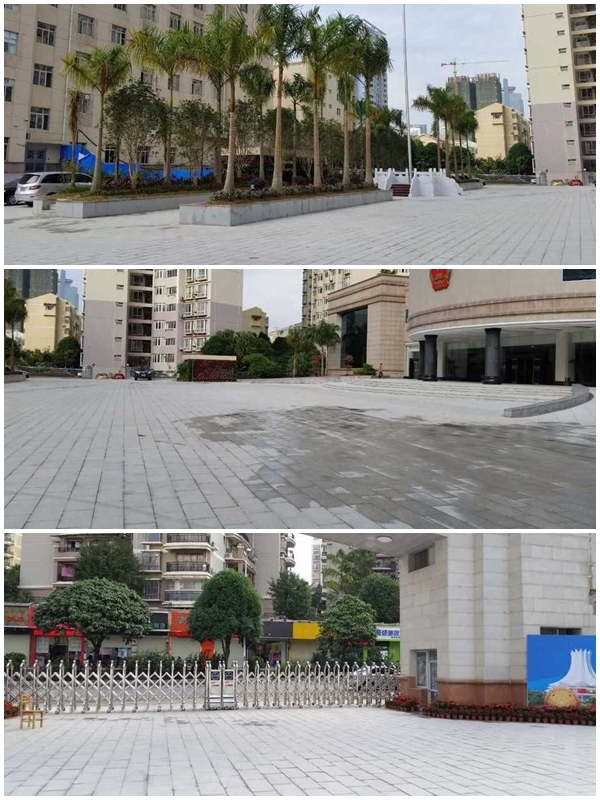

完工成回填、装饰和绿化之后的施工地面
